Topside ‘west Beta’ succesvol op jacket geplaatst
De topside van het offshore transformatorplatform Hollandse Kust (west Beta) is succesvol op het onderstel geplaatst, 50 kilometer voor de kust van Egmond aan Zee.

Mijlpaal voor aansluiting wind op zee
Oplevering in zicht

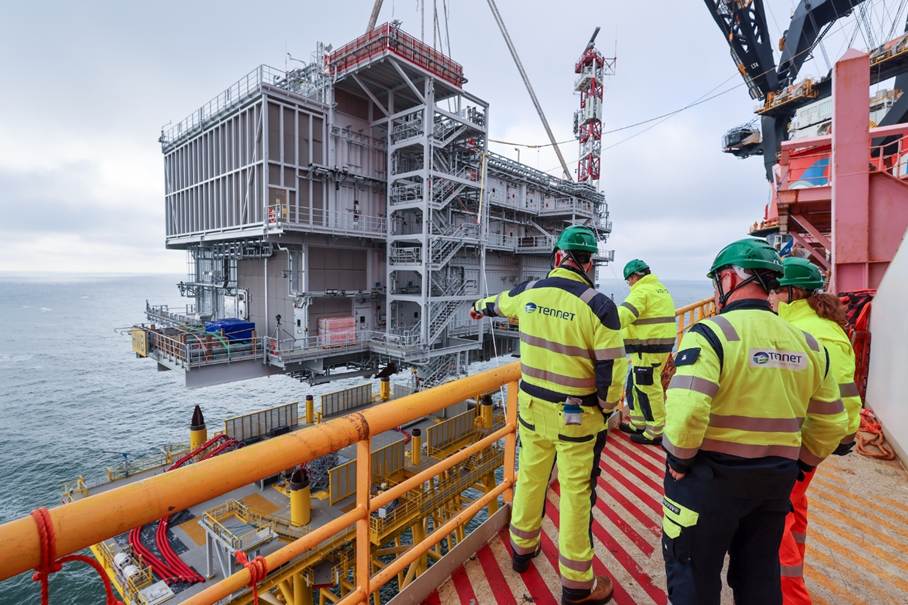

Met behulp van het kraanschip Sleipnir is de topside voor het offshore transformatorplatform Hollandse Kust (west Beta) succesvol op het onderstel (jacket) geplaatst. Deze nieuwe mijlpaal voor de aansluiting van wind op zee vond woensdag 21 mei plaats op zo’n 50 kilometer voor de kust van Egmond aan Zee. Vanaf 2026 is dit ‘stopcontact’ gereed voor ingebruikname.
Op een drijvend ponton verliet de kant-en-klare topside vorige week zaterdag de haven van Hoboken bij Antwerpen. Vervolgens werd de constructie via de Schelde naar Nederlandse wateren gesleept en bij Vlissingen de Noordzee opgevaren. Daarmee komt de oplevering van het derde en voorlopig laatste 700 megawatt-platform, dat door de aannemerscombinatie Equans/Smulders voor ons is gebouwd, in zicht.

Sleipnir
Engelse wateren
Sinds vorig jaar staat het onderstel al stevig op de zeebodem verankerd voor de kust van Egmond aan Zee. Voor de plaatsing van de bovenbouw zette het kraanschip Sleipnir (Heerema Marine Contractors) vanuit de Engelse wateren koers naar de kust van Noord-Holland. Nadat beide vaartuigen elkaar op zee troffen, meerde het ponton aan tegen het schip. Aan boord van de Sleipnir volgde Robert Koens, projectleider namens TenneT, de werkzaamheden op de voet.
IJshoorntjes
Voor slimme plaatsing
Robert: ‘Na het losmaken werd de topside door het kraanschip de lucht in getild. Aansluitend werd het ponton weggesleept, waarna de Sleipnir nog zo’n 500 meter richting de jacket moest varen. Aan de jacket zijn zogenoemde cones bevestigd. Deze kun je vergelijken met omgekeerde ijshoorntjes waarmee we de topside zonder al te veel meetwerk exact op de goede plek konden laten zakken.’
Een team van monteurs en technici zal dan in de komende maanden op het schip verblijven om de topside aan de jacket te lassen

Hotelschip
Verblijf op zee
Nu de plaatsing is voltooid, zal op korte termijn een hotelschip naast het platform worden gelegd. Robert: ‘Zodra deze jackup barge (hefschip, red.) zijn poten heeft uitgeschoven en als een plateau boven de golven hangt, wordt een loopbrug tussen schip en platform geplaatst. Een team van monteurs en technici zal dan in de komende maanden op het schip verblijven om de topside aan de jacket te lassen en voor de inbedrijfstelling van de installatie te zorgen.’
Onbemand
Vanaf land bestuurd
Vorig jaar zijn de twee zeekabels, waarmee de groene stroom van het windpark straks aan land komt, al geïnstalleerd door de aannemerscombinatie NBOS. Robert: ‘Met deze kabels is ook de glasvezelverbinding gelegd waarmee straks alles op het onbemande platform vanaf land bestuurd kan worden.’
Spanningsniveau
130 kilometer kabel
Binnenin de grote stalen doos bevinden zich onder andere twee vermogenstransformatoren die het spanningsniveau van 66.000 volt naar 220.000 volt verhogen voor een efficiënt transport van de stroom naar land. Daarnaast bevindt zich ook nog ruim 130 kilometer kabel in de topside om alle systemen met elkaar te verbinden.’
Bij volledige ingebruikname begin 2028 zullen de 53 windturbines naar verwachting jaarlijks zo’n 3 terawattuur aan stroom produceren – genoeg voor ruim een miljoen huishoudens
Aanlanding
Achter de duinen

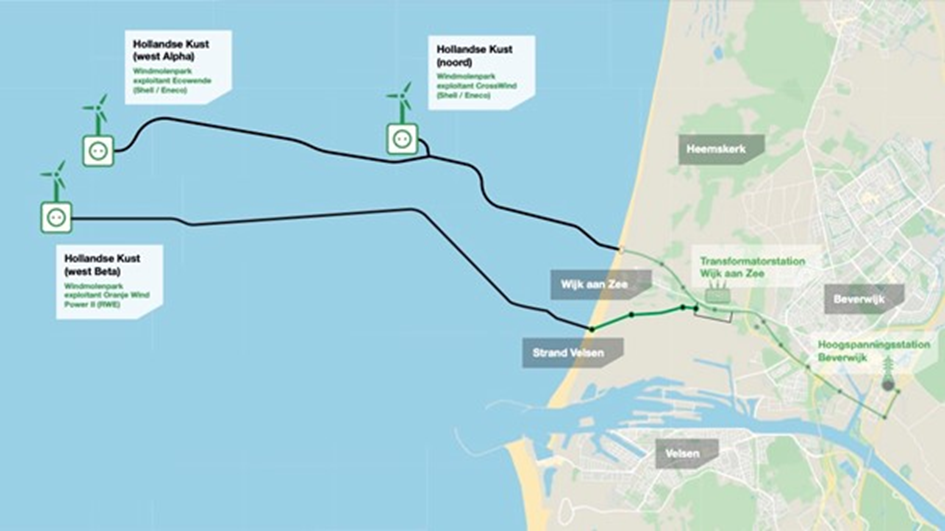

De zeekabels die al in de zeebodem liggen, komen via het strand van Velsen aan land. Achter de duinen zijn deze gekoppeld aan de kabels die de stroom naar het transformatorstation van TenneT in Wijk aan Zee brengen. Van daaruit wordt de stroom met de juiste spanning van 380.000 volt via ondergrondse verbindingen en het hoogspanningsstation langs de snelweg A9 bij Beverwijk in het landelijke hoogspanningsnet gebracht.

Stroom voor miljoen huishoudens
Door 53 windturbines
In 2026 laat exploitantOranje Wind Power II (joint venture van RWE en TotalEnergies) het windpark OranjeWind bouwen, met een geïnstalleerd vermogen van 795 megawatt. Bij volledige ingebruikname begin 2028 zullen de 53 windturbines naar verwachting jaarlijks zo’n 3 terawattuur produceren – dit is genoeg groene stroom voor ruim een miljoen Nederlandse huishoudens
